Quy trình căng kéo cáp dự ứng lực

Cáp dự ứng lực với khả năng tạo ra những lực căng mạnh mẽ trong cấu kiện bê tông đã trở thành một giải pháp xây dựng hiệu quả hiện nay. Tại Hải Phòng, công nghệ này đã được ứng dụng rộng rãi với nhiều công trình có quy mô từ nhỏ đến lớn. Trong đó phải kể đến đơn vị thi công đi đầu là Xây dựng Hải Thành

Bài viết dưới đây Hải Thành sẽ chia sẻ đến bạn đọc kinh nghiệm thi công công nghệ này, cụ thể là quy trình căng kéo cáp dự ứng lực. Bạn đọc cùng theo dõi để tích lũy thêm những thông tin cần thiết nhé!

hai-thanh-don-vi-di-dau-trong-linh-vuc-thi-cong-cap-du-ung-luc

Hải Thành - Đơn vị đi đầu trong lĩnh vực thi công cáp dự ứng lực

Chuẩn bị thiết bị căng kéo cáp dự ứng lực

Trước khi thực hiện căng kéo cáp dự ứng lực, việc chuẩn bị và kiểm tra kỹ lưỡng toàn bộ hệ thống thiết bị là điều rất quan trọng. Các hạng mục kiểm tra bao gồm:

  • Bộ nguồn thuỷ lực: Kiểm tra kỹ các động cơ, bơm, van, đồng hồ và đường ống của bộ nguồn thuỷ lực trước khi vận hành để đảm bảo không xảy ra rò rỉ, hư hỏng.
  • Kích thuỷ lực: Kiểm tra 2 đầu của kích thuỷ lực xem có bị chảy dầu hay không. Đồng thời, kiểm tra cút nối có đảm bảo khả năng vận hành hay không.
  • Nêm, neo công tắc: Đảm bảo nêm, neo công tắc phải cùng một bộ (hay cùng một chủng loại). Ngoài ra, cần bảo đảm các nêm, neo không bị nứt, vỡ, các răng phải đủ để quá trình là việc diễn ra trơn tru.
  • Đĩa đóng neo: Hãy đảm bảo rằng đĩa neo là đĩa phẳng, không bị biến dạng và khoảng cách giữa các khe hở đạt tiêu chuẩn.

kiem-tra-he-thong-thiet-bi-can-thiet-truoc-khi-cang-keo-cap-du-ung-luc

Kiểm tra hệ thống thiết bị cần thiết trước khi căng kéo cáp dự ứng lực

Công tác căng kéo cáp dự ứng lực

Đi đầu trong lĩnh vực ứng dụng công nghệ xây dựng hiện đại tại Hải Phòng, Hải Thành đã thực hiện thành công nhiều dự án công trình lớn. Trong đó có thể kể đến các công trình tiêu biểu như trụ sở văn phòng Công ty cổ phần Vận tải biển Vinaship, Khách sạn Trường An Lê Hồng Phong hay nhà máy sản xuất thiết bị y tế Benovas,...

>> Xem thêm: Tổng hợp các dự án thi công dự ứng lực đã hoàn thiện của Hải Thành 2023

Với những kinh nghiệm trên, chúng tôi đã tiến hành công tác căng kéo cáp dự ứng lực với trình tự sau:

Lắp đặt bản neo

- Sau khi đổ bê tông 24h, tiến hành tháo dỡ cốp pha, tháo khuôn neo và vệ sinh đầu neo.

- Kiểm tra các tao cáp, bê tông quanh khu vực đầu neo có bị rỗ, nứt hoặc khuyết tật hay không để có biện pháp xử lý sớm nhất.

- Bản neo, nêm neo cần được lắp đặt trên tất cả các bó cáp sau khi các sợi cáp và đế neo được vệ sinh sạch.

- Đánh tên cho từng đường cáp theo bản vẽ thi công bằng sơn hoặc bút xoá.

>> Xem thêm: Thi công xây dựng nhà xưởng: Các giải pháp hiệu quả về việc sử dụng sàn cáp dự ứng lực

Kéo căng cáp

Trước khi tiến hành căng kéo cáp dự ứng lực, ta cần tính toán trị giãn dài lý thuyết Lo và trình tư vấn thiết kế. Áp lực kéo căng cáp được tính toán với từng kích kéo sau khi có kết quả kiểm định. Tiến hành kéo căng như sau:

- Kéo căng cáp đến 15%Po cho tất cả các bó cáp sau khi đổ bê tông được tối thiểu 24h.

- Kéo căng cáp lên 100%Po được tiến hành sau khi bê tông đạt cường độ tối thiểu f’cui =24 MPa (M320).

Căng kéo cáp dự ứng lực bằng kích đơn

- Kéo căng cáp được thực hiện từng tao cáp một tại mỗi bó cáp theo trình tự đảm bảo nguyên tắc kéo đối xứng, kéo từ trong ra ngoài. Trình tự kéo các tao cáp trong từng loại bó cáp như sau:

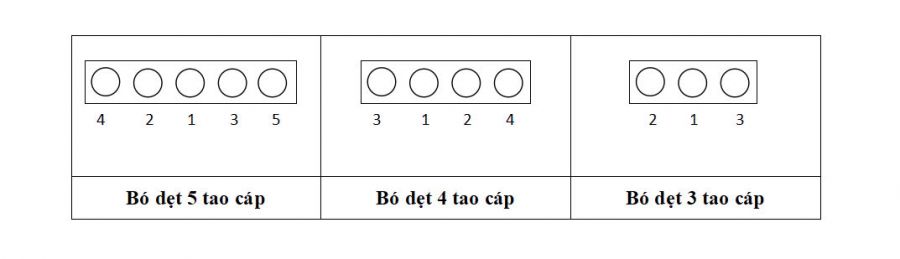

trinh-tu-keo-cang-cac-tao-cap-trong-bo-cap

Trình tự kéo căng các tao cáp trong bó cáp

- Trình tự các bước kéo căng cho 01 tao cáp như sau:

+ Kéo căng cáp đến 15%Po cho tất cả các đầu cáp của các bó cáp.

+ Xịt sơn (hoặc bút xóa) đánh dấu vị trí cáp.

+ Kéo căng cáp lên 100%Po, đo độ dãn dài cáp sau khi kéo căng.

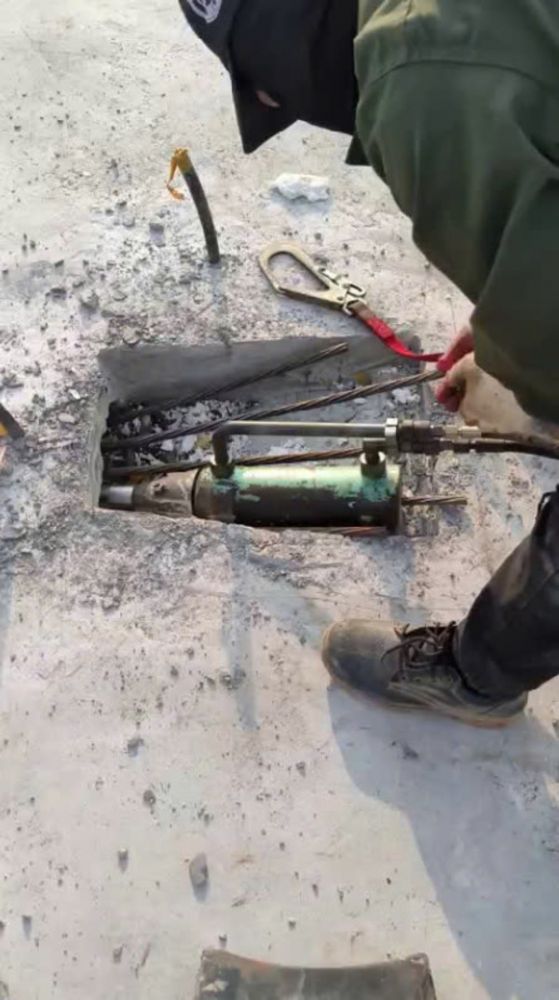

cang-keo-cap-du-ung-luc-bang-phuong-phap-kich-don

Căng kéo cáp dự ứng lực bằng phương pháp kích đơn

Căng kéo cáp dự ứng lực bằng kích đa sợi

Kéo căng cáp được thực hiện cho tất cả các tao cáp tại mỗi bó cáp theo 04 cấp lực: 25%, 50%, 75%, 100% lực thiết kế.

     1

- Kéo 25% Po để khử độ chùng các tao cáp.

- Hồi kích, kéo kích về phía sau, xịt sơn đánh dấu trên tao cáp tại vị trí thân neo xung quanh chu vi của nó.

     2

- Đẩy kích áp sát vào đầu neo, kéo lên 25% Po một lần nữa và đo độ giãn dài ban đầu bằng cách đo so với mốc (gắn cố định trên cáp).

- Ghi lại các giá trị đo vào biểu mẫu kéo căng.

     3      - Căng cáp đến 50% Po, tiến hành đo độ giãn dài tại mức 50%
     4      - Căng cáp đến 75% Po, tiến hành đo độ giãn dài tại mức 75%
     5

- Căng cáp đến 100% Po, tiến hành đo độ giãn dài tại mức này.

- Giảm áp lực kéo đến 25% Po, tiến hành đo độ giãn dài.

- Xả áp lực kích về 0, kết thúc công tác kéo căng.

- Kiểm tra độ đồng đều của các nêm neo.

- Đo độ dài cáp từ mặt ngoài của đầu neo tới vạch sơn, ghi chép tiến hành tính toán báo cáo kéo căng.

Sau khi căng kéo cáp dự ứng lực, ta tiến hành ghi chép kết quả và tính toán, đánh giá kết quả kéo căng.

cang-keo-cap-du-ung-luc-bang-phuong-phap-kich-da-soi

Căng kéo cáp dự ứng lực bằng phương pháp kích đa sợi

>> Xem thêm: Hướng dẫn công tác lắp dựng cốp pha dầm sàn, móng, cột chuẩn kỹ thuật

Kết luận

Qua bài viết trên, chúng ta đã cùng tìm hiểu về quy trình căng kéo cáp dự ứng lực - một trong những giai đoạn quan trọng khi thi công bê tông dự ứng lực. Tại Hải Phòng, Xây dựng Hải Thành với kinh nghiệm dày dặn và đội ngũ kỹ sư công nhân lành nghề đã trở thành sự lựa chọn tin tưởng của nhiều chủ đầu tư.

Hãy liên hệ với chúng tôi ngay hôm nay để được tư vấn miễn phí và nhận báo giá chi tiết nhé!

Địa chỉ:

- Hải Phòng: Số 126 Hoàng Ngọc Phách, Kênh Dương, Lê Chân, TP Hải Phòng

- Quảng Ninh: Số 21 lô B đường Trần Thái Tông, phường Cao xanh, TP Hạ Long, Quảng Ninh

Hotline : 0904.140.582

Gmail: haithanhxaydung@gmail.com

Website: www.haithanh.vn

Các bài viết liên quan
Những câu hỏi thường gặp về dự ứng lực

Liệu giải pháp dự ứng lực có thực sự cần thiết cho công trình của bạn? Dự ứng lực có kết cấu như thế nào? Chi phí thi công có cao không? Đặc biệt, khi nào thì n...

Tại sao nên sử dụng bê tông dự ứng lực cho công trình vượt nhịp lớn?

Trong xây dựng hiện đại, việc tối ưu hóa khả năng chịu lực và giảm thiểu trọng lượng kết cấu luôn là ưu tiên hàng đầu. Đặc biệt là đối với các công trình yêu cầ...

Hướng dẫn vận hành và bảo trì sàn dự ứng lực

Thép, bê tông và cáp dự ứng lực là các thành phần tạo nên một kết cấu sàn dự ứng lực. Tương tự như kết cấu bê tông cốt thép thông thường,...

Các lỗi bê tông dự ứng lực và cách khắc phục

Hiện nay, bê tông dự ứng lực là một giải pháp xây dựng khá phổ biến, được nhiều chủ đầu tư biết đến và ứng dụng cho dự án của mình,...

Tính hiệu quả và nguyên lý hoạt động kết cấu bê tông dự ứng lực

Ra đời từ cuối thế kỷ 19, bê tông dự ứng lực được coi như một cuộc cách mạng trong ngành xây dựng hiện đại. Với khả năng chịu lực vượt trội, tính linh hoạt cao ...
